• Chủ đầu tư: Trường Mầm non Sơn Ca – huyện Trảng Bom, Đồng Nai
  • Vị trí lắp đặt: huyện Trảng Bom, Đồng Nai
  • Công suất lắp đặt: 15.3 KWp
  • Thời gian lắp đặt: 17/5 – 18/5/2024

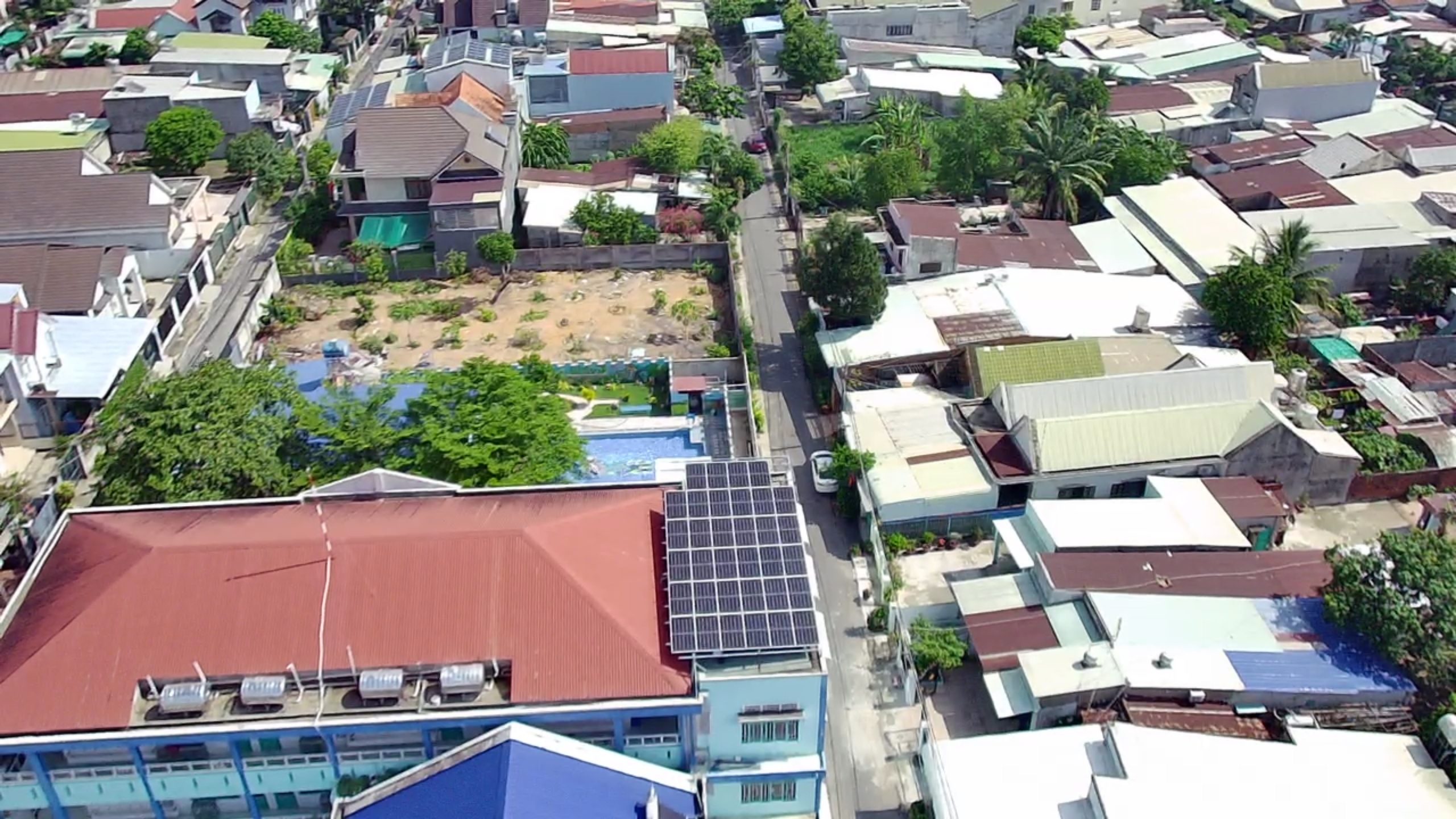

IMG_5726

LỊCH SỬ SỬ DỤNG

Khách hàng chưa từng dùng các sản phẩm năng lượng mặt trời và chưa từng lắp hệ thống nào trước đây.

ĐỊA HÌNH VÀ NHU CẦU

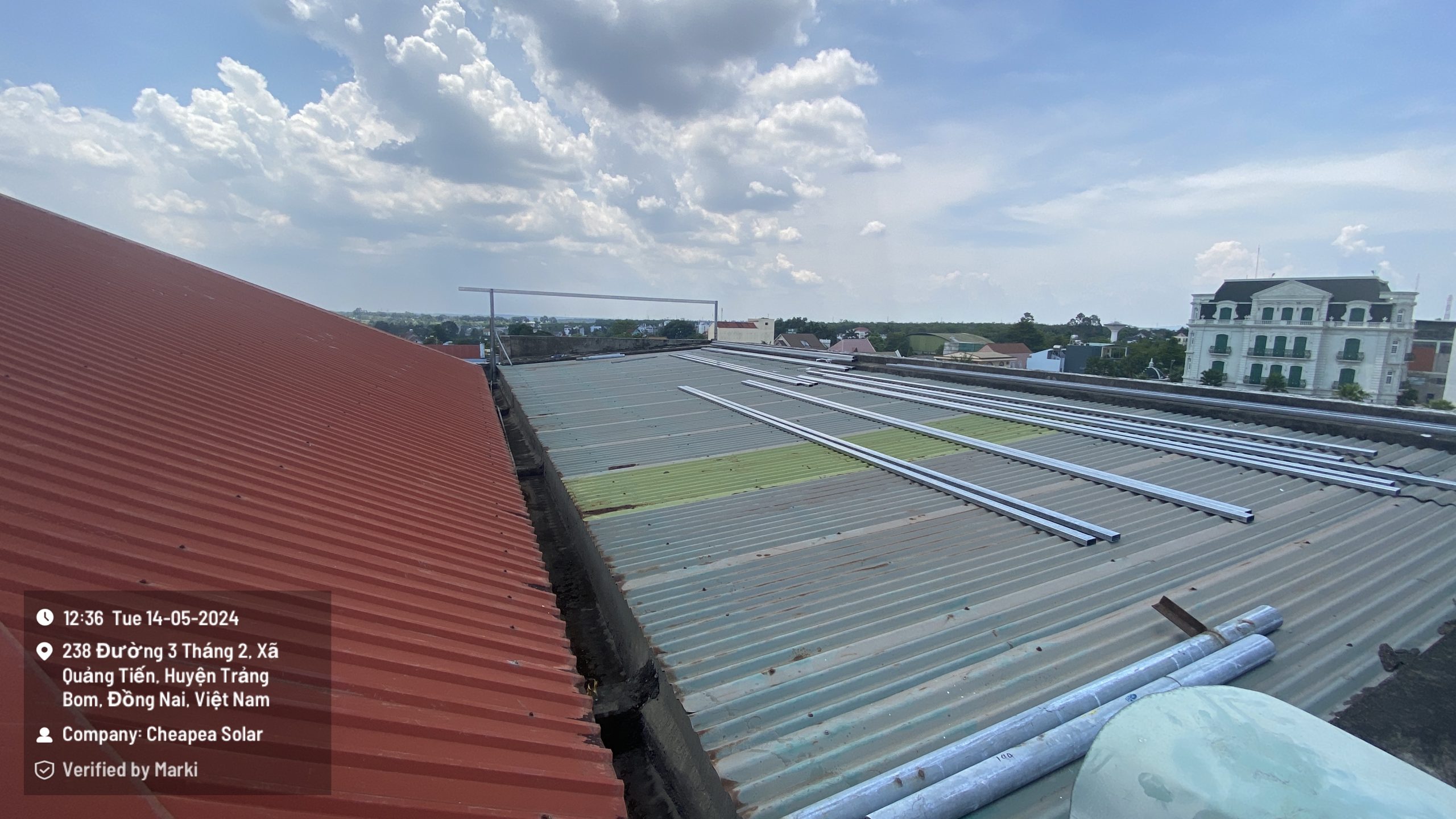

IMG_5613

Địa hình: Trường học nằm ở trong khu dân cư, tòa nhà 1 trệt 2 lầu, có trẻ em đang học.
Nhu cầu: giảm chi phí tiền điện hằng tháng, trường đã chuyển đổi toàn bộ hệ thống nấu ăn sang bếp điện nên chi phí hằng tháng rất cao, song song đó trường cũng vừa thi công hoàn thiện hồ bơi nên hệ thống lọc hồ bơi cũng chiếm công suất khá lớn, tương lai trường sẽ bổ sung thêm hệ thống máy lạnh cho tất cả các phòng học.

Hệ thống điện lúc chưa lắp điện mặt trời

Điện lưới quốc gia 3 pha 380V

Giải pháp Cheapea đề xuất

TÊN HỆ THỐNG SỬ DỤNG

Hệ thống NLMT hòa lưới bám tải 15,3KWp.

TÁC DỤNG CỦA HỆ THỐNG

Tiết kiệm tiền điện cho khách hàng hàng tháng (Tiền điện đang là 8tr/tháng, tương lai sẽ nhiều gấp đôi), Khi lắp đặt xong Kh cũng mong muốn lắp thêm máy lạnh cho tất cả các phòng học.

TẤM PIN VÀ VỊ TRÍ ĐẶT

34 tấm pin 450W Longi.

Biến tần sử dụng

Biến tần bán tải 15KW Deye 3 pha.

Công tác chuẩn bị

Tấm pin có sẵn trên xe, biến tần và phụ kiện đặt mua ngày 14/05/2024.

Công tác triển khai

Ngày 14/05/2024

12h30 Tập kết vật tư

Ngày 15/05/2024

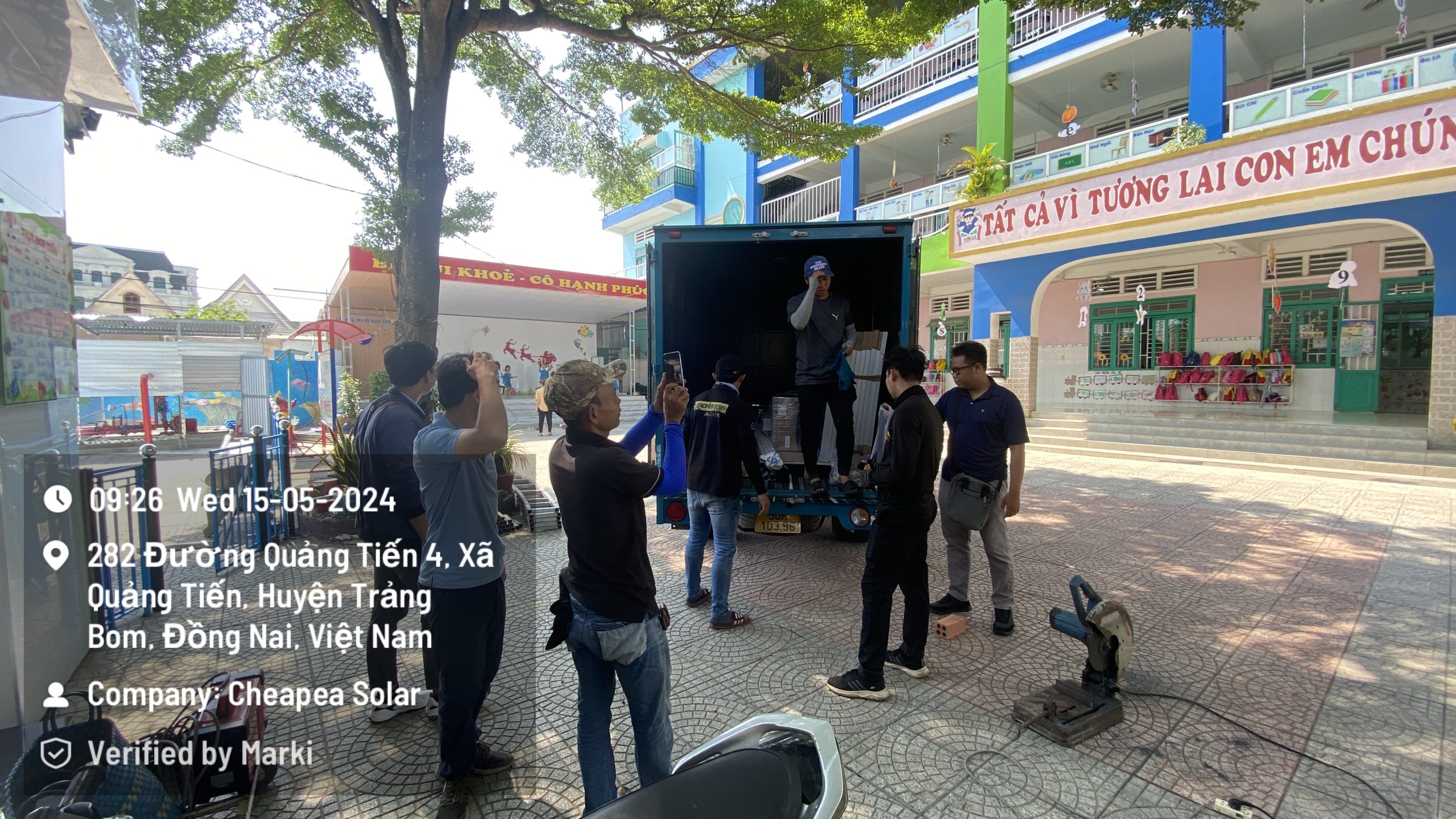

IMG_5638

8h00 Nhận mặt bằng thi công
9h00 – 11h30 Chuyển các tấm pin tập kết lên lầu 2
13h30 – 15h30 đi dây luồn ống điện chuyên dụng
15h30 – 18h00 cố định đấu nối tủ điện và biến tần

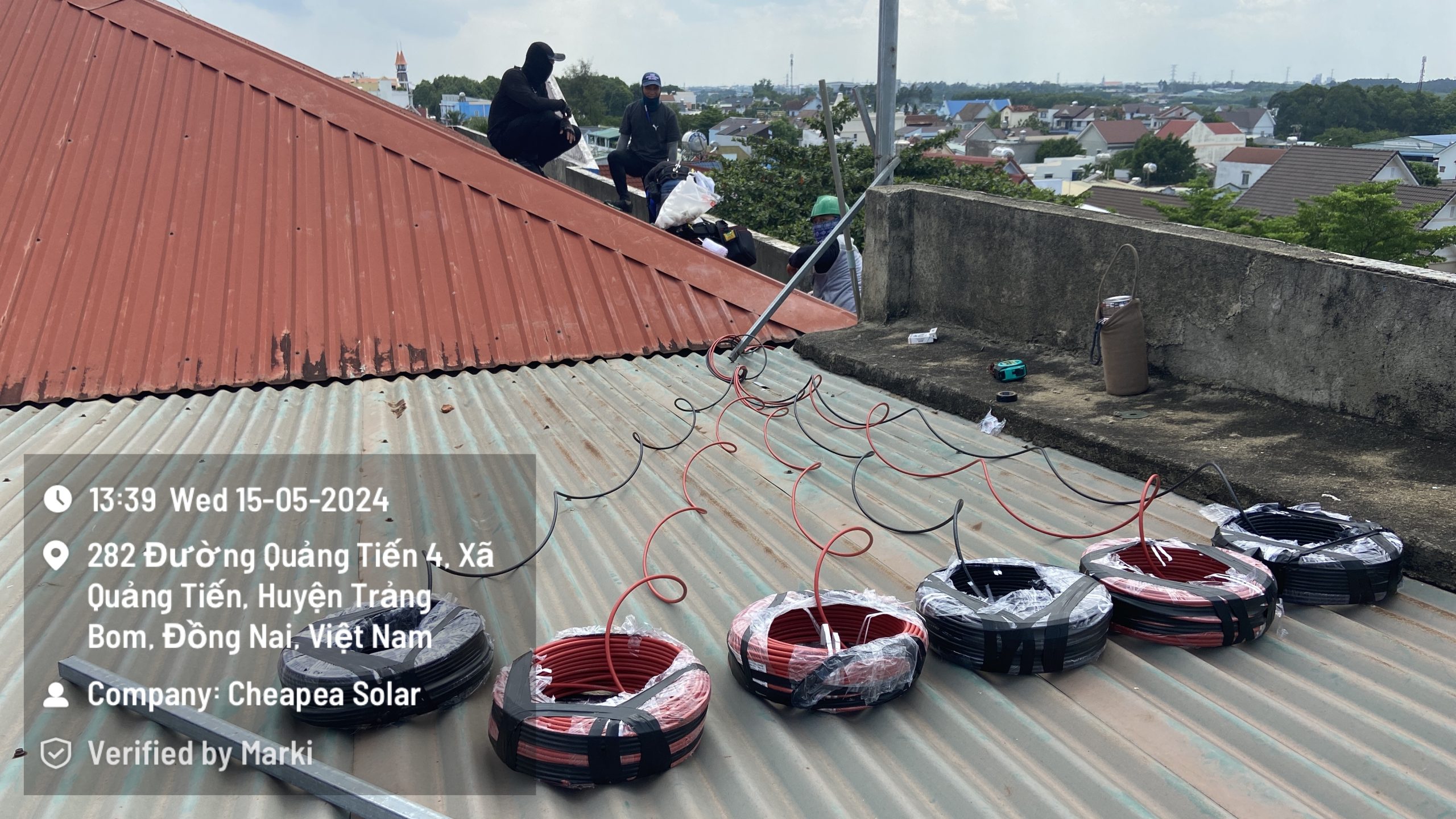

IMG_5659

Ngày 16/05/2024

08h00 tiếp tục công tác đi dây

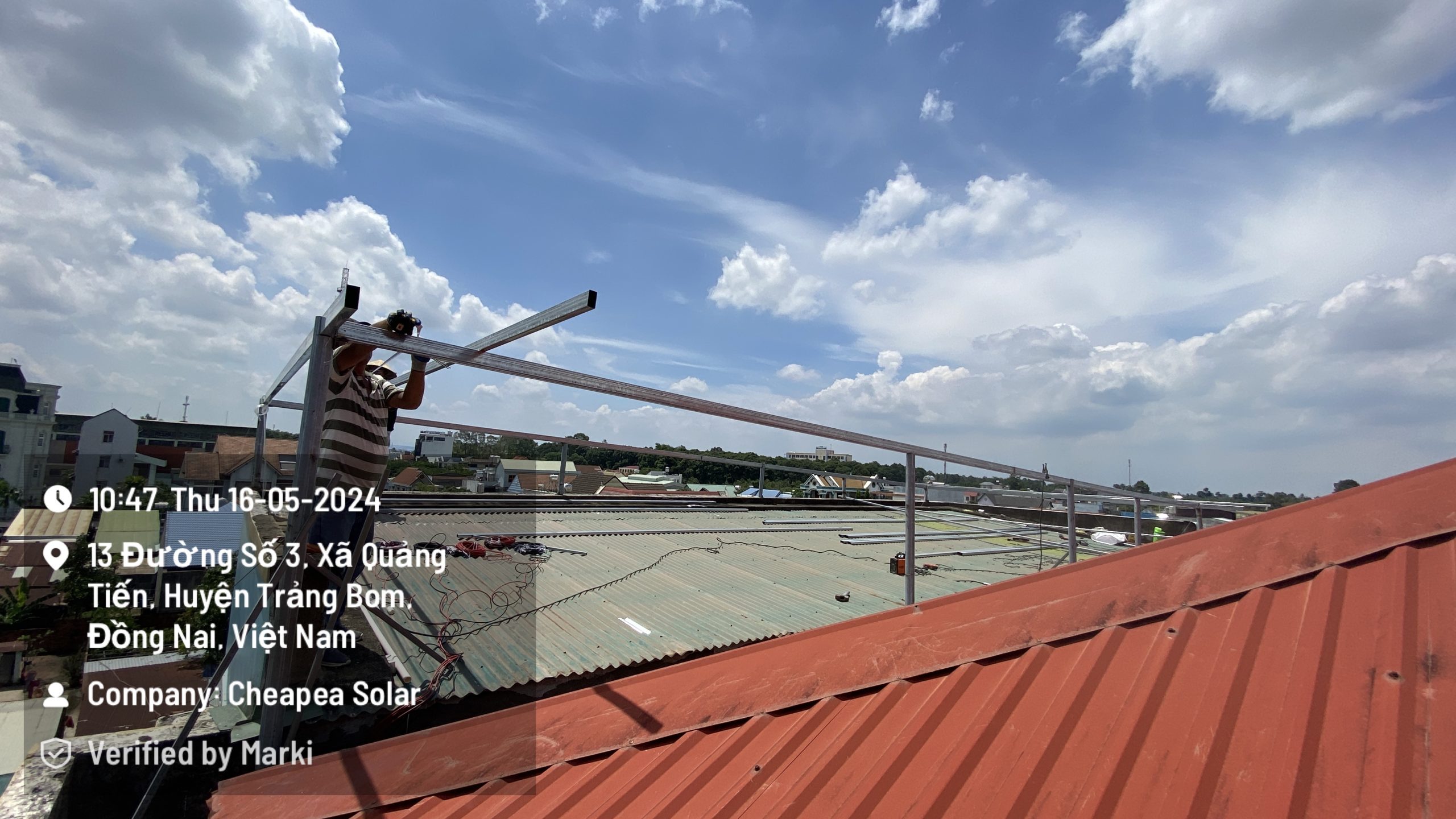

IMG_5683 14h30 hoàn thiện phần đi dây và cài đặt biến tần

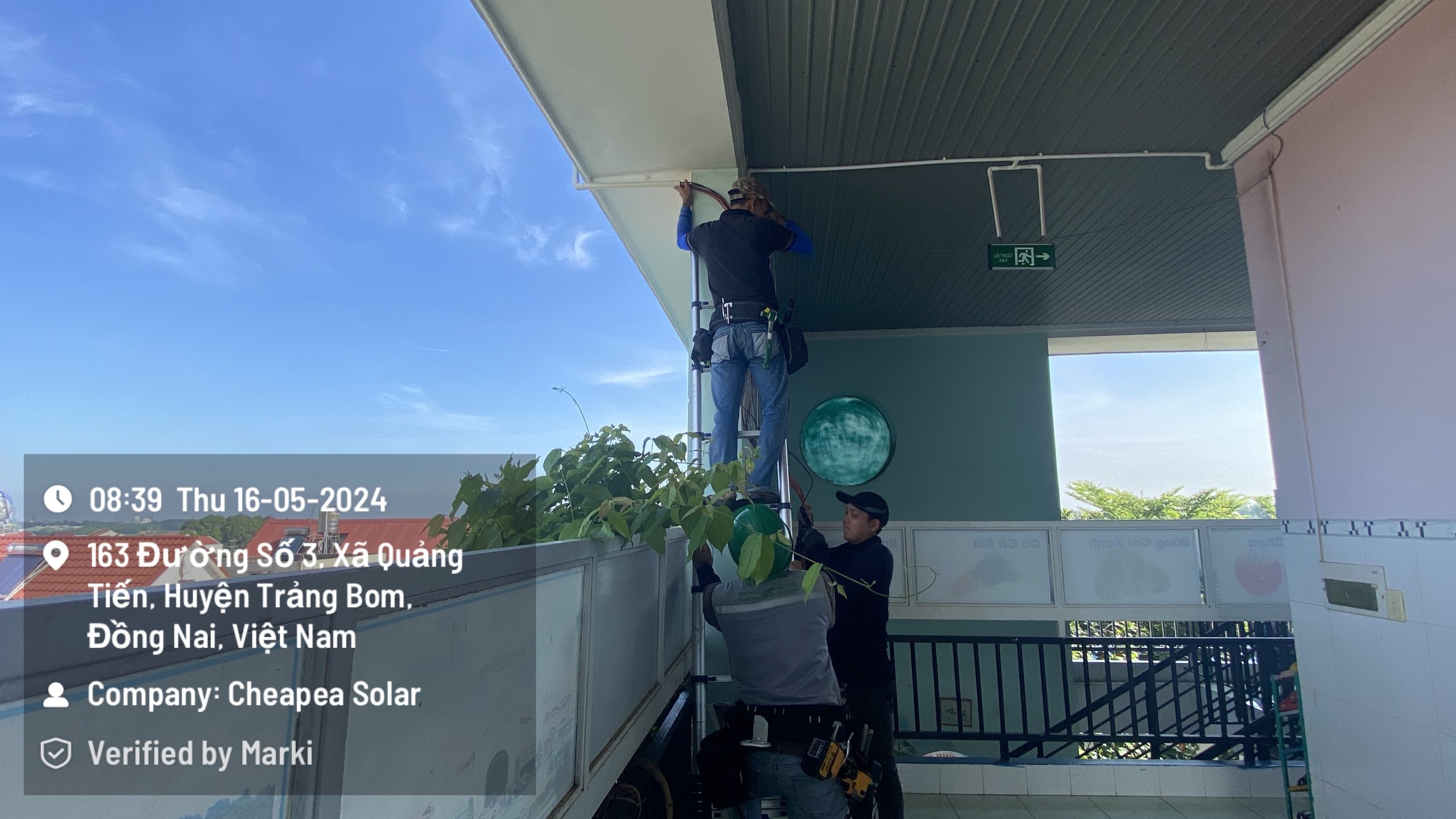

IMG_5677

Ngày 17/05/2024

IMG_5707

09h30 chuyển tấm pin lên mái bằng dây
10h30 cố định các tấm pin lên khung giàn 50%
12h00 đấu nối các tấm pin và đi dây gọn ở phần mái
13h30 hoàn thiện kết nối các tấm pin
14h30 cài đặt hệ thống
15h30 hoàn thiện cài đặt hệ thống
16h00 vệ sinh khu vực thi công

18/05/2024

09h00 tiến hành nghiệm thu hệ thống
10h30 hoàn thành nghiệm thu KH khá hài lòng
12h00 KH thanh toán 96% giữ lại 4% để kiểm tra hệ thống hoạt động trong 1 tuần

Ngày 27/05/2024

16h00 Hệ thống hoạt động tốt và ổn định KH thanh toán 4% còn lại

KHÓ KHĂN HOẶC CÔNG VIỆC KHÁC DỰ TÍNH

– Hệ thống Khung giàn do chủ đầu tư thi công khá chậm so với tiến độ ban đầu cam kết, dẫn đế ảnh hưởng thời gian thi công hệ thống kéo dài.
– Thời tiết chuyển mưa liên tục vào đầu giờ chiều, làm ảnh hưởng đến tiến độ thi công ngoài trời nên phải chuyển sang thi công các hạn mục khác trong nhà, làm ảnh hưởng nhiều đến công việc đã lên kế hoạch trước đó.
– Thi công trong trường học nên thời gian bắt đầu công việc vào buổi chiều phải đợi đến 14h.

CẢM NHẬN CỦA KHÁCH HÀNG

Cảm nhận đầu tiên của KH về hệ thống là chuẩn chỉnh về mặt thẩm mỹ, dây điện được chạy hoàn toàn bằng ống nhựa điện chuyên dụng và khi vào nhà được đo đạc tính toán chi tiết, đem lại KH cảm giá an toàn thẩm mỹ cao nhất. Về hệ thống thì điện phát ra đảm bảo cho việc kh bật nhiều máy lạnh trong nhà.

ĐÁNH GIÁ VỀ DỰ ÁN

Thanh công, thu tiền đủ, tuy nhiên tiến độ chậm hơn dự kiến bởi vấn đề thẩm mỹ và thời tiết mưa nhiều ảnh hưởng.

Đánh giá featured_item này!

Chủ đầu tư: Trường Mầm non Sơn Ca – huyện Trảng Bom, Đồng Nai Vị trí lắp đặt: huyện Trảng Bom, Đồng Nai Công suất lắp đặt: 15.3 KWp Thời gian lắp đặt: 17/5 – 18/5/2024 LỊCH SỬ SỬ DỤNG Khách hàng chưa từng dùng các sản phẩm năng lượng mặt trời và chưa từng […]
